> > 正文
2024 02/21 09:15:22
来源:新华网

国网沈阳供电公司:节后首日复工忙-云顶国际8588yd

字体:

  新华网沈阳2月21日电 2月18日,春节后首个工作日,位于沈阳市铁西区开发二十二号路、为配合地铁三号线建设的66千伏架空线入地改造工程电缆敷设作业顺利复工。

  据了解,地铁三号线工程线路全长41.27千米,由于66千伏东建线65号—73号架空线路线位与在建地铁三号线平行间距不满足规程规范要求,应沈阳地铁集团需求,需将原66千伏东建线65号—73号由架空线改为地下电缆线路。

  该工程共分为电缆隧道建造和敷设电缆两部分。国网沈阳供电公司在春节前已完成整条电缆隧道的建造,并成功敷设66千伏输电电缆10千米,剩余3千米安排在春节后敷设。在春节期间,该公司完成了施工人员现场安全培训、制定了施工方案,同时确保了施工机械、车辆、物资全部到位。目前,现场安排了30名施工人员、5辆作业车辆,将按计划进行剩余电缆敷设、接头制作、接引、耐压试验等作业项目。

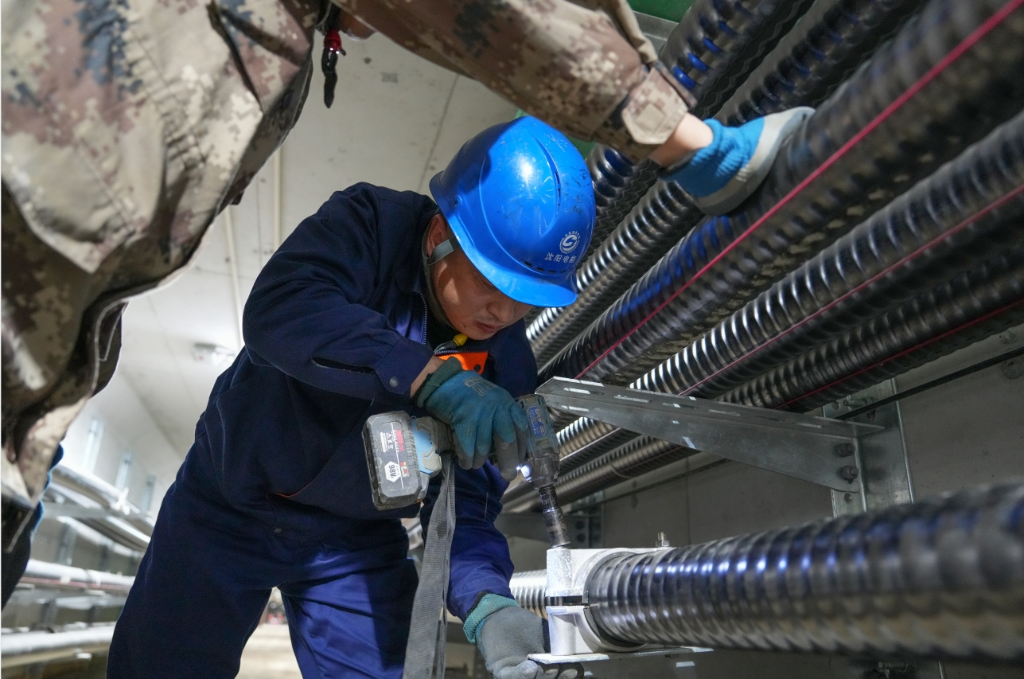

国网沈阳供电公司工作人员安装电缆固定环。

  此外,国网沈阳供电公司还将在施工期间不断优化作业方案,加强现场施工质量的监管,同时严格落实现场安全措施,确保工程安全、优质、有序推进。

【责任编辑:刘舒】
网站地图
